Autoverlad Furka
Der Autoverlad Furka bringt dich ganzjährig durch den Furkatunnel von Oberwald im Wallis nach Realp im Kanton Uri oder umgekehrt.
Seit der Inbetriebnahme im Jahr 1982 sind die Stationsanlagen in die Jahre gekommen und haben nun das Ende ihrer Lebensdauer erreicht.

Modernisierung Infrastruktur
Mit dem symbolischen Spatenstich erfolgte am 23. April 2025 in Oberwald der Startschuss für die umfassende Erneuerung und Erweiterung der Infrastruktur des Autoverlads an den Stationen Oberwald und Realp.
Neben der Installation moderner Zutritts- und Messeinrichtungen, umfasst das Projekt die Sanierung und Erweiterung der Zu- und Ausfahrtspuren, Verlängerung der Verladekanten sowie Anpassungen an Betriebsräumen an beiden Stationen. Das gesamte Investitionsvolumen beträgt 23.5 MCHF.
Zusätzlich zum bereits laufenden Projekt der Sanierung des Furkatunnels werden mit diesen Massnahmen an den beiden Stationen ein wichtiger Beitrag zur Erhöhung der Sicherheit und Effizienz des Betriebs geleistet.
Termine gemäss der weiteren Planung

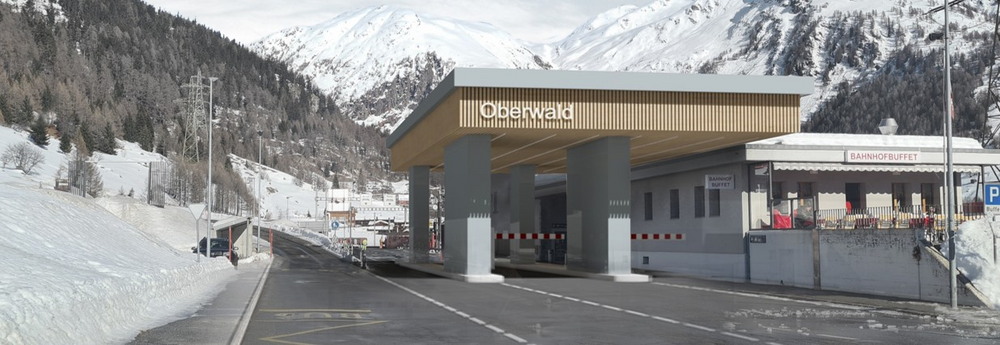

- Bauphase 1 – Oberwald: April 2025 bis November 2026

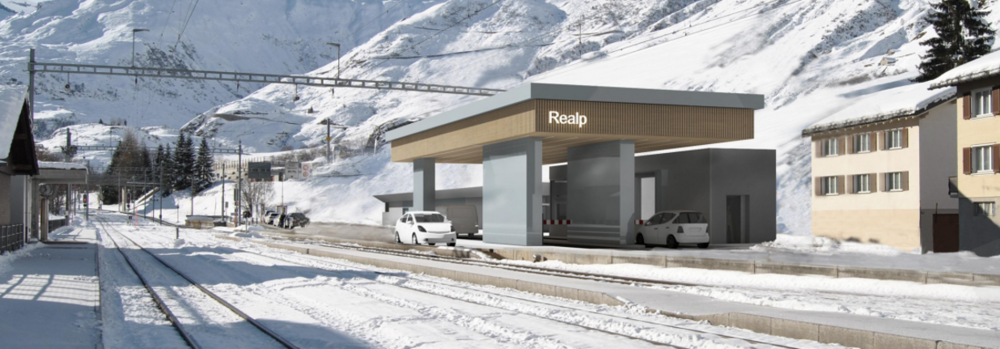

- Bauphase 2 – Realp: Mai 2027 bis November 2028
Der Zugang zu den Autozügen bleibt während den gesamten Bauphasen gewährleistet, jedoch kann es aufgrund der Bauarbeiten zu temporären Beeinträchtigungen kommen.
